Aktuality z JE Dukovany

1 blok

ČEZ v JE Dukovany spustil 1. výrobní blok po plánované odstávce. Energetici tak ukončili mimořádně náročnou plánovanou odstávku. První turbosoustrojí začalo dodávat energii do sítě ve středu 9. srpna ve 14:03 hodin, druhé turbosoustrojí energetici připojili přesně o 4 hodiny později v 18:03 hodin.

1 blok





ČEZ v Dukovanech spustil první výrobní blok

Energetici Jaderné elektrárny Dukovany připojili k síti první výrobní blok. Ukončili tak mimořádně náročnou plánovanou odstávku, která začala v červnu letošního roku. První turbosoustrojí začalo dodávat energii do sítě ve středu 9. srpna ve 14:03 hodin, druhé turbosoustrojí energetici připojili přesně o 4 hodiny později v 18:03 hodin a ukončili tak předposlední odstávku letošního roku.  V Dukovanech jsou tak v provozu všechny čtyři výrobní bloky.

V pořadí 37. odstávka prvního bloku byla svým rozsahem více než 20 000 pracovních příkazů jednou z nejrozsáhlejších v historii. V jejím průběhu technici zkontrolovali tlakovou nádobu reaktoru a zvládli čištění jednoho z parogenerátorů, což významně přispívá k zajištění životnosti. Na dvou turbínách provedli kontroly, které se provádí po 8 letech provozu, a vyměnili vysokotlaké části jednoho z rotorů.

„Všechny rozsáhlé kontroly a investice do modernizace Dukovan směřujeme k zajištění nejméně šedesátiletého bezpečného provozu. Následujeme tak příklady světové praxe s tím, že si neustále musíme být jistí stavem klíčových komponent,“ říká člen představenstva ČEZ a ředitel divize jaderná energetika Bohdan Zronek.

Náročnost prací zvýšil červencový souběh odstávky s druhým výrobním blokem. „Využili jsme období nižší spotřeby elektřiny a naplánovali práce na zařízení, která jsou společná pro obě výrobní jednotky. Šlo třeba o výměnu klapek přívodního potrubí surové vody do centrální čerpací stanice nebo potrubí cirkulační chladicí vody,“ dodává Roman Havlín, ředitel Jaderné elektrárny Dukovany.

Před uvedením bloku do provozu energetici vyměnili 78 palivových kazet za čerstvé a provedli všechny předepsané zkoušky a testy zařízení. Štěpnou reakci energetici spustili v neděli v 19:24 a poté provedli fyzikální a energetické spuštění bloku. První turbosoustrojí začalo dodávat energii do sítě ve středu 9. srpna ve 14:03 hodin. Druhé turbosoustrojí energetici připojili přesně o 4 hodiny později v 18:03 hodin a ukončili tak předposlední odstávku letošního roku. Aktuálně je 1. výrobní blok na 88% výkonu. V říjnu plánuje ČEZ v Dukovanech ještě odstávku čtvrtého výrobního bloku.



Ing. Jiří Bezděk
tiskový mluvčí ČEZ, a. s., JE Dukovany

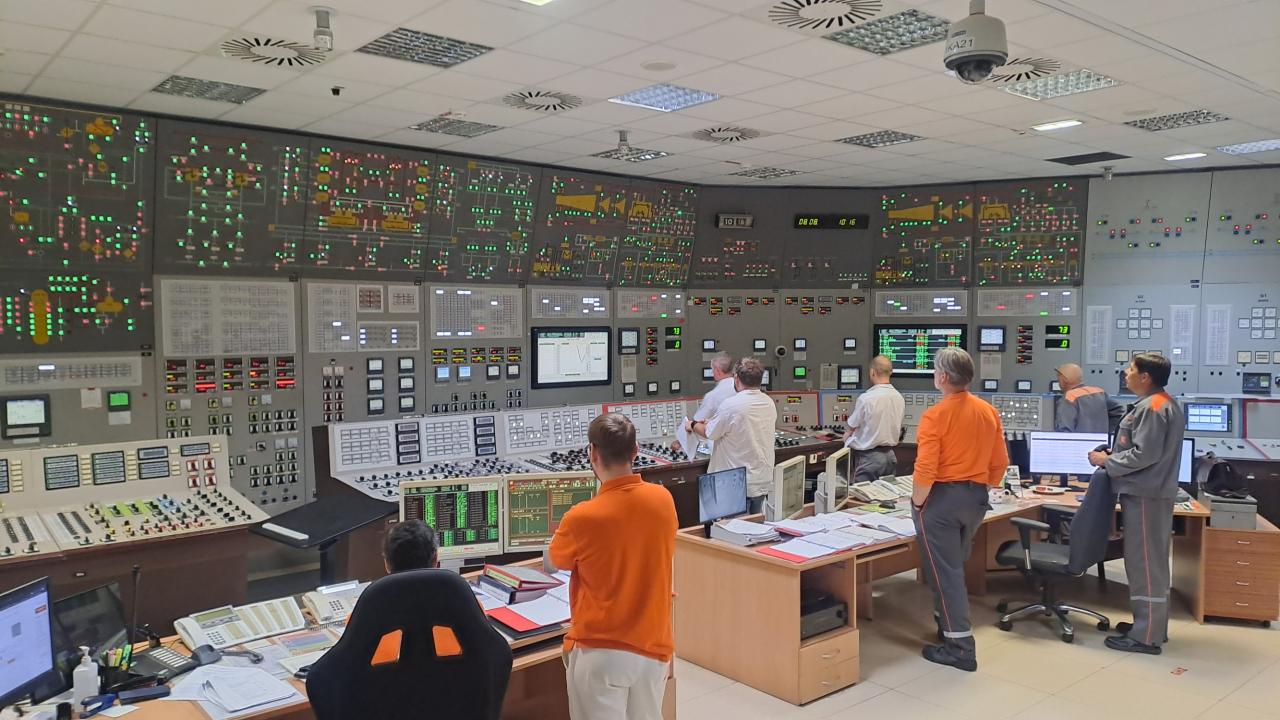

blokoá dozorna



Datum vložení: 14. 8. 2023 11:27
Datum poslední aktualizace: 14. 8. 2023 11:29
Autor: Správce Webu

Aktuality

Předpověď počasí

dnes, pondělí 20. 1. 2025
zataženo 3 °C -1 °C
úterý 21. 1. zataženo 3/0 °C
středa 22. 1. jasno 6/0 °C
čtvrtek 23. 1. zataženo 3/0 °C

Interaktivní mapa

Mapa

Aktuální teplota

29.4.2022 09:58

Aktuální teplota:

--- °C

Vlhkost:

--- %

Rosný bod:

--- °C

Informace od nás

Smart info

Dostávejte informace z našeho webu prostřednictvím SMS a e-mailů

Chci se zaregistrovat

Náš mapový portál

http://www.geosense.cz/geoportal/beharovice

Mobilní aplikace

Sledujte informace z našeho webu v mobilní aplikaci – V OBRAZE.

Kalendář svozu odpadů 2025

Svoz odpadů 2025 ke stažení Typ: PDF dokument, Velikost: 393 kB

Svoz odpadů 2025

Svoz Bioodpadu 2025: ke stažení : Leták ke stažení - svoz bioodpadu 2025 Typ: PDF dokument, Velikost: 117.69 kB

SPONZOŘI
